项目编排

项目编排把已锁定的报名数据转成实际比赛组次。正确顺序是:锁定报名 → 配置规则 → 生成编排 → 核对调整 → 锁定编排。

前置条件

报名未锁定时不能生成编排。先处理完报名审核和统计,在报名配置中锁定报名,再生成并核对号码。若项目编排已经锁定,规则、生成和调整操作会被冻结。

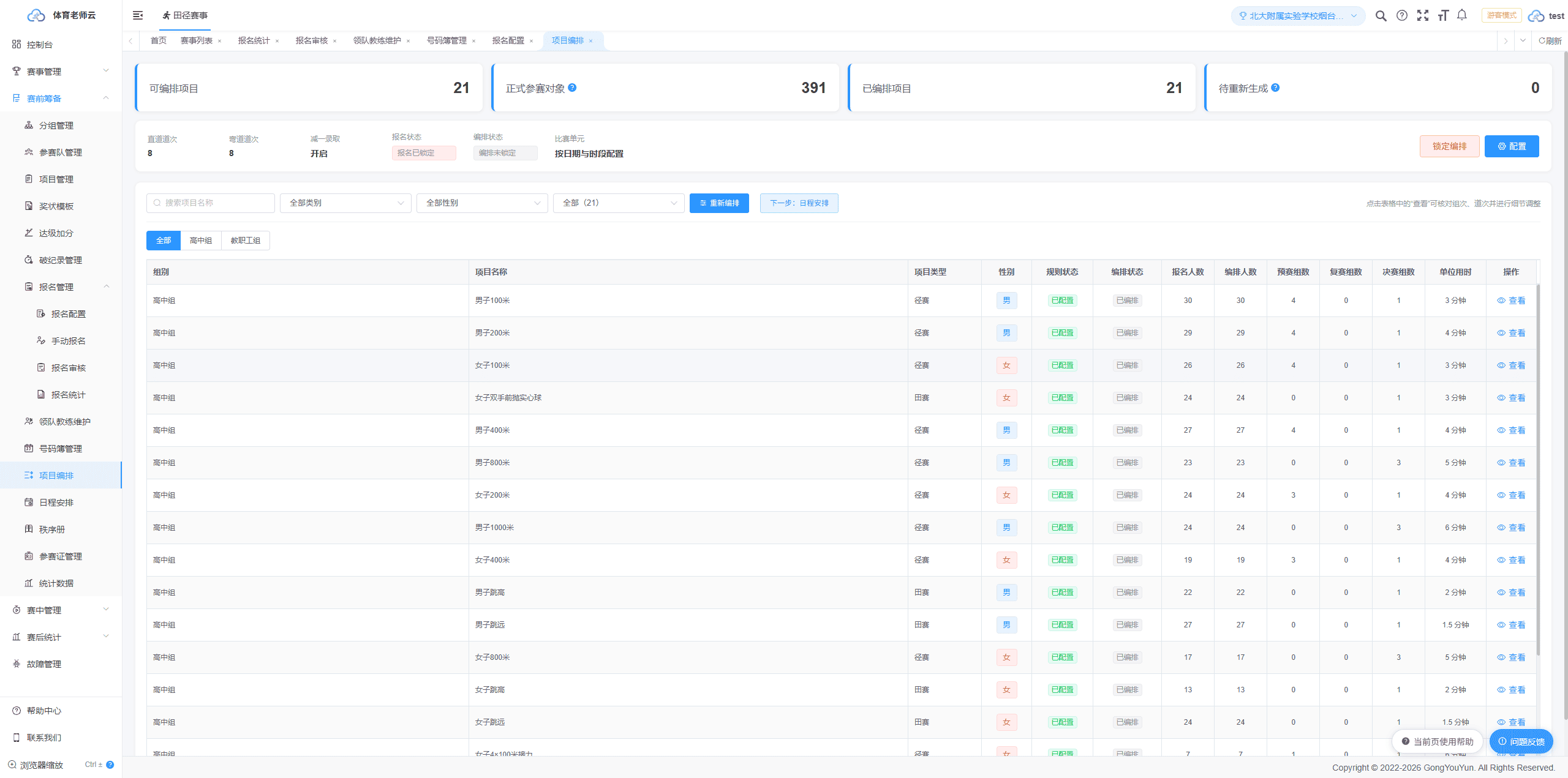

项目编排页面

配置编排基础信息

点击页面上方“配置”,核对直道道次数、弯道道次数和减一录取。窗口下方会按照赛事开始、结束日期自动列出每天上午、下午的比赛单元;填写各单元的实际开始、结束时间后,点击比赛单元区域内的“保存”。基础配置和比赛单元分别保存,关闭窗口前确认两处都已提交。

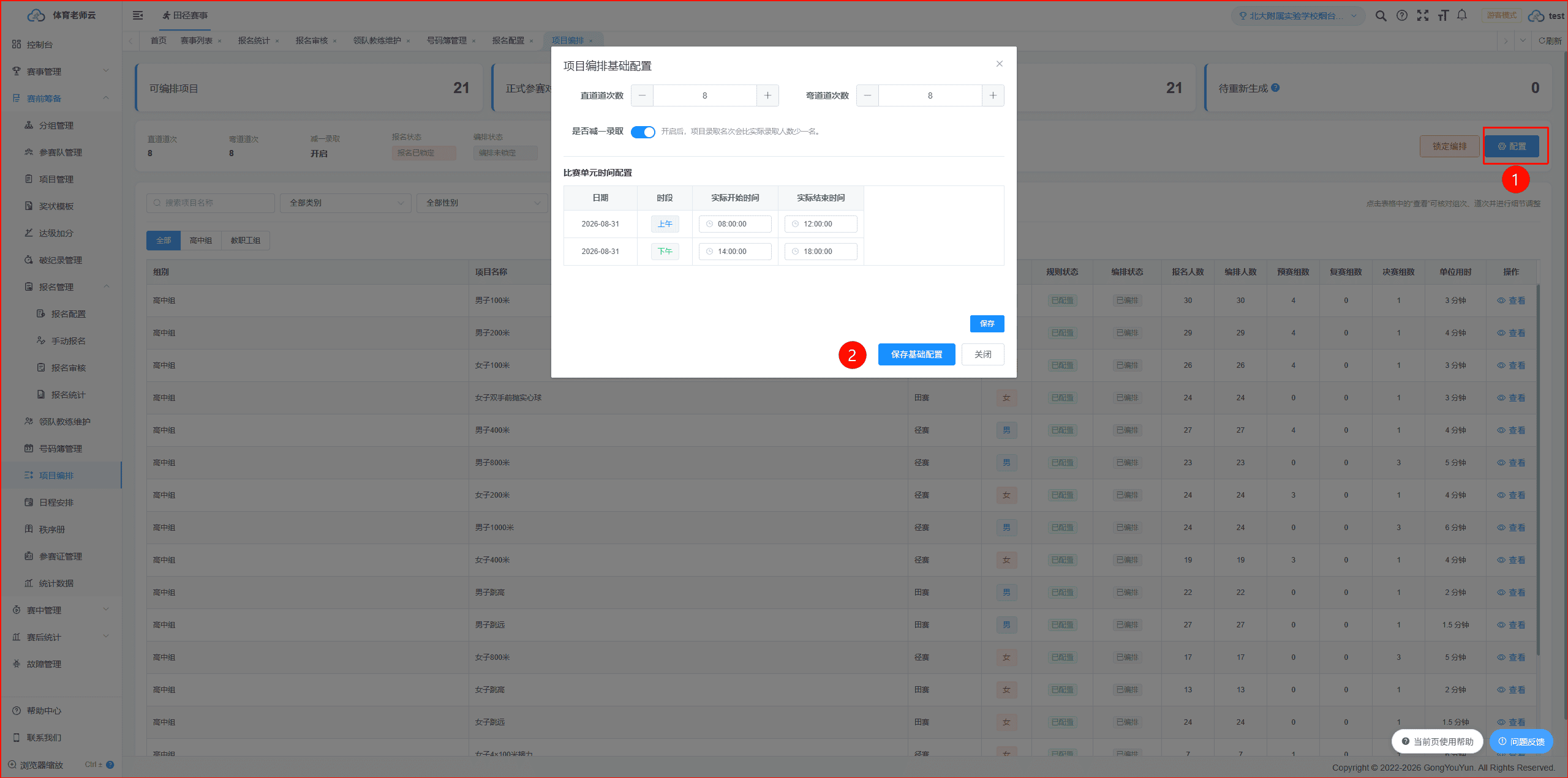

赛前筹备-项目编排-编排配置

配置项目规则

按项目设置轮次、每组容量、晋级方式和决赛人数。径赛重点核对道次数、组数和晋级规则;田赛重点核对试序及项目特性。相同规则可批量配置,特殊项目再单独调整。

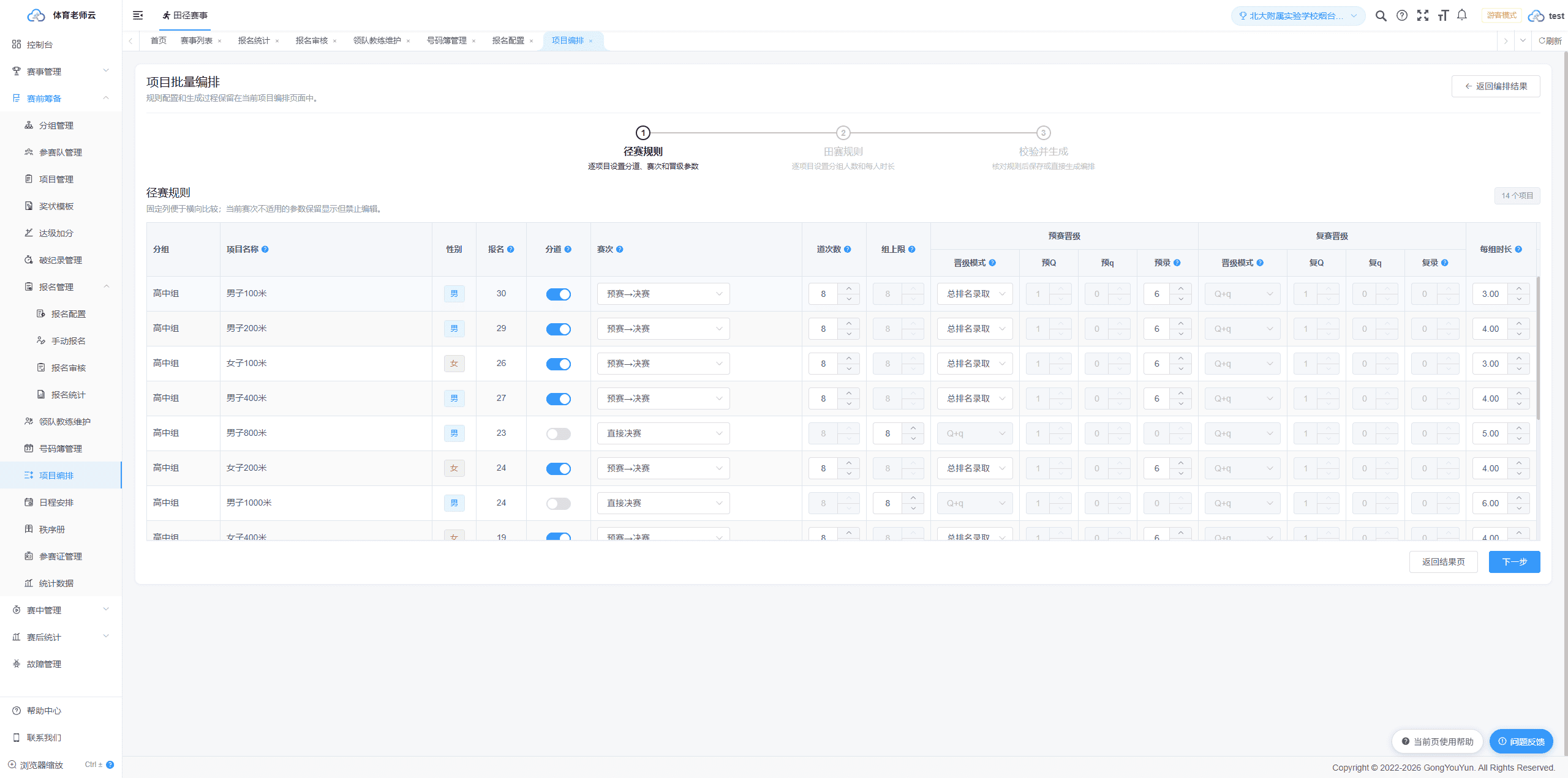

赛前筹备-项目编排-编排操作

生成并检查

首次生成时点击“开始编排”;已经生成过的页面会显示“重新编排”。重新编排可能改变原组次、道次或试序,已有日程和打印表单时应先确认影响。保存规则并生成编排后,再打开项目详情检查:

  • 报名人数与编排人数是否一致;
  • 分组数和每组容量是否合理;
  • 径赛道次是否超出场地可用道数;
  • 田赛试序和集体项目队伍是否完整;
  • 同一运动员是否出现明显连续参赛冲突。

锁定前的完成标准:待重新生成项目为 0;所有有效项目都已配置并已编排;项目详情已经抽查;报名人数与编排人数一致,或差异已有明确原因。编排人数较多时,先检查是否存在临时报名;报名数据后来发生变化时,页面应提示重新生成。原因不明确时不要锁定,先到报名统计、临时报名记录和项目详情核对。

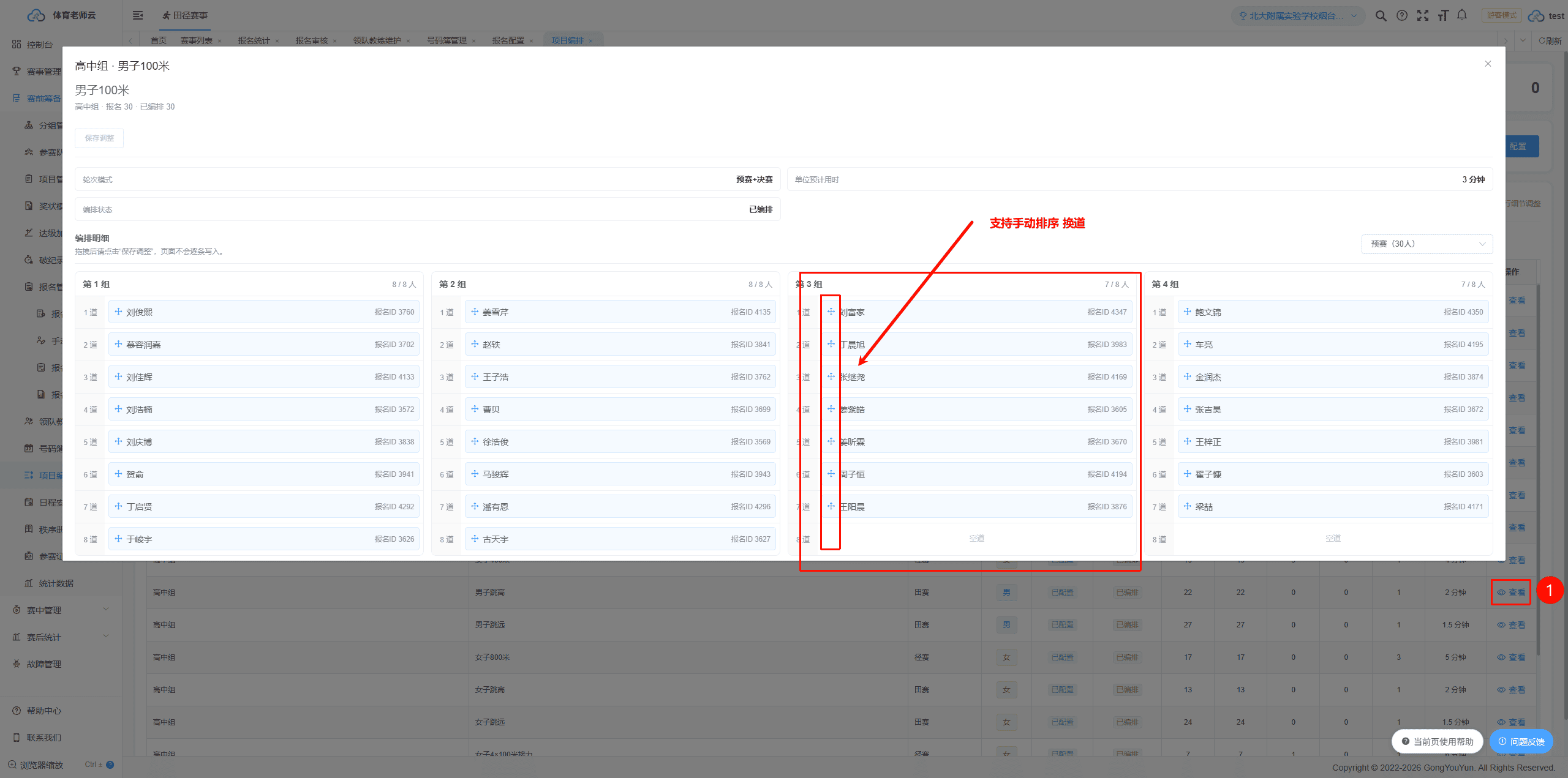

赛前筹备-项目编排-编排详细

需要时可拖动调整顺序。系统所说的蛇形编排,是按种子成绩把运动员往返分配到各组,使各组强弱更均衡。

锁定编排

全部项目核对后锁定编排。锁定是进入“日程安排”的前置条件;如必须调整,先解锁,修改后再次检查并锁定。

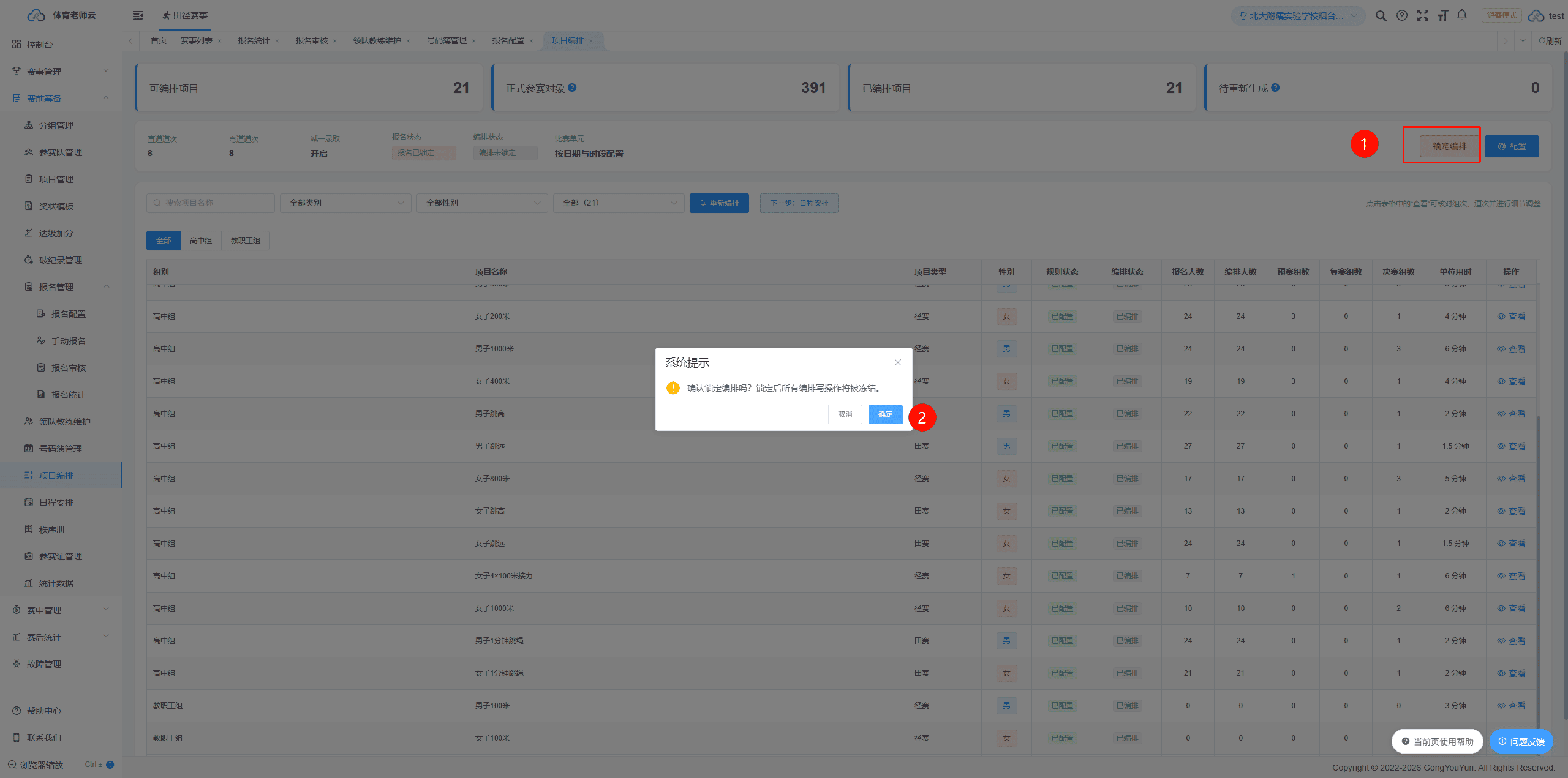

赛前筹备-项目编排-编排锁定

上一步与下一步

常见问题

规则保存了但没有组次

保存规则不会自动等同于生成编排,还需要执行生成操作。也要确认项目有有效报名数据。

人数变化后怎么办

报名数据变化可能让旧编排失效。应先解除后续锁定,再重新生成或在允许的范围内使用临时报名。
